赣县抽水蓄能电站项目有进展 首台机组计划2029年年底投产

赣县抽水蓄能电站项目有进展 首台机组计划2029年年底投产

10月26日

江西赣县抽水蓄能电站

上下水库大坝开始填筑

这是继项目主体工程开工

上下水库工程截流之后的

重要里程碑

标志着工程建设

由开挖支护阶段转入主体填筑阶段

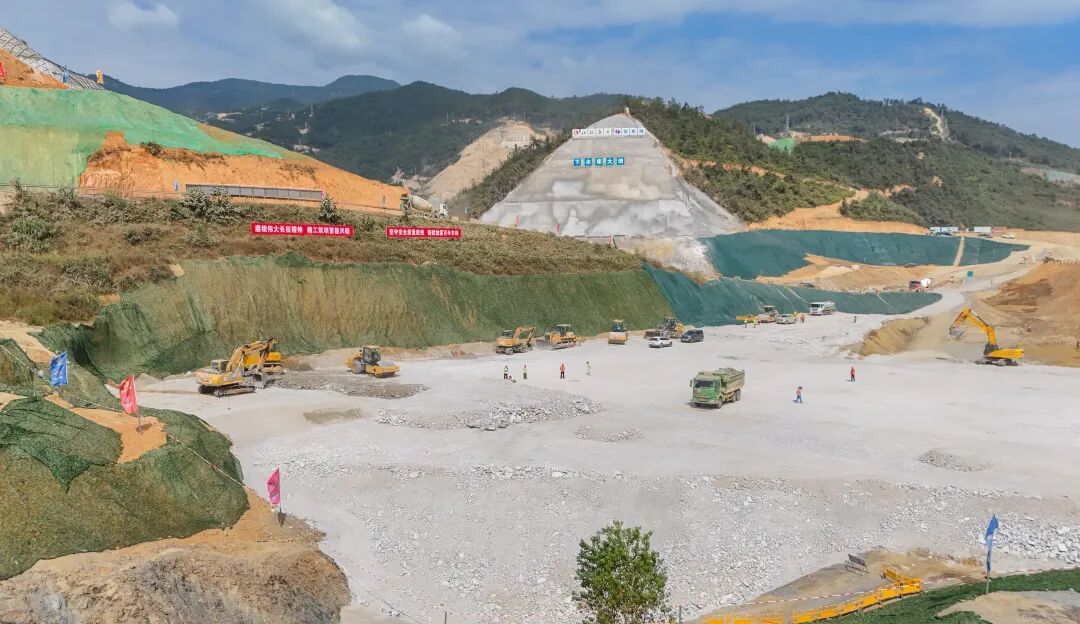

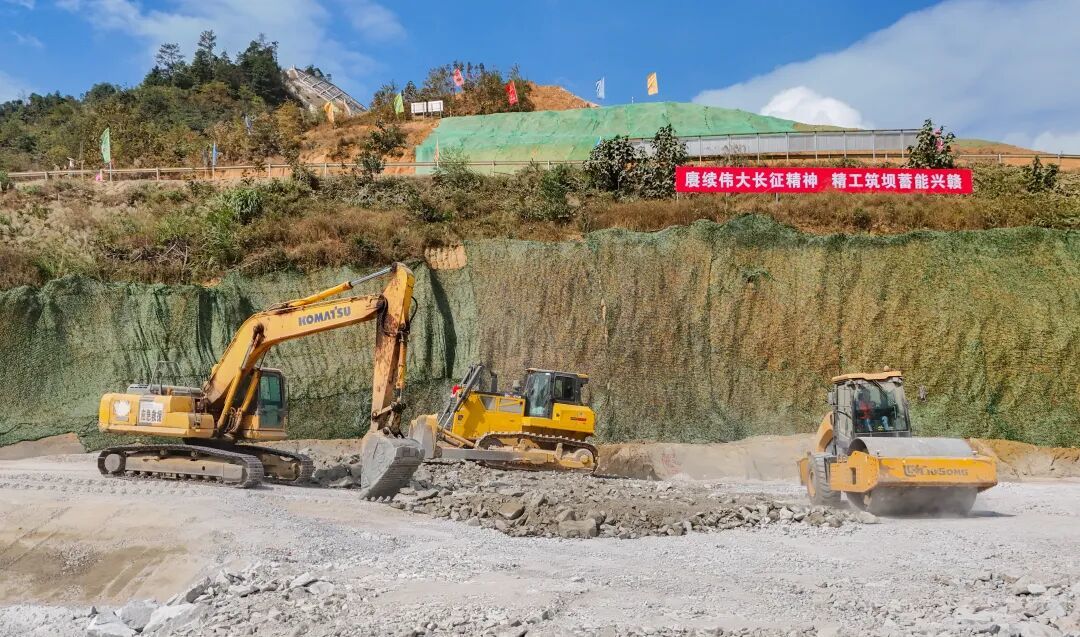

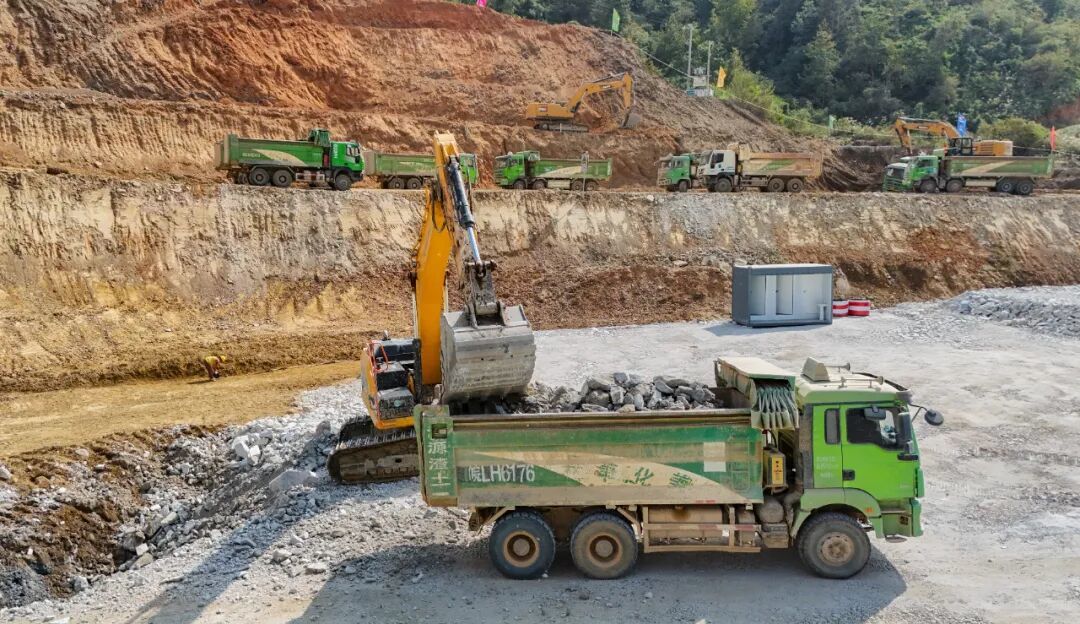

走进下水库大坝填筑现场,挖掘机、装载机、振动碾等大型机械往来穿梭,石料开挖、转运、摊铺、碾压等工序衔接紧密,现场投入各类大型机械设备140余台套。自2025年10月30日主体工程开工以来,项目实现通风兼安全洞、进场交通洞贯通,先后解决地下厂房、上库右坝肩开挖等难点,上下水库顺利截流,在省内同批次抽蓄项目中关键线路进展最快,率先启动大坝填筑。

何晶

江西峰山抽水蓄能有限公司工程管理部专工

“下一步,我们将压实各参建方主体责任,把分层验收、沉降监测、边坡监测等安全措施落到每一个作业循环。”

大坝是抽水蓄能项目关键控制性工程。

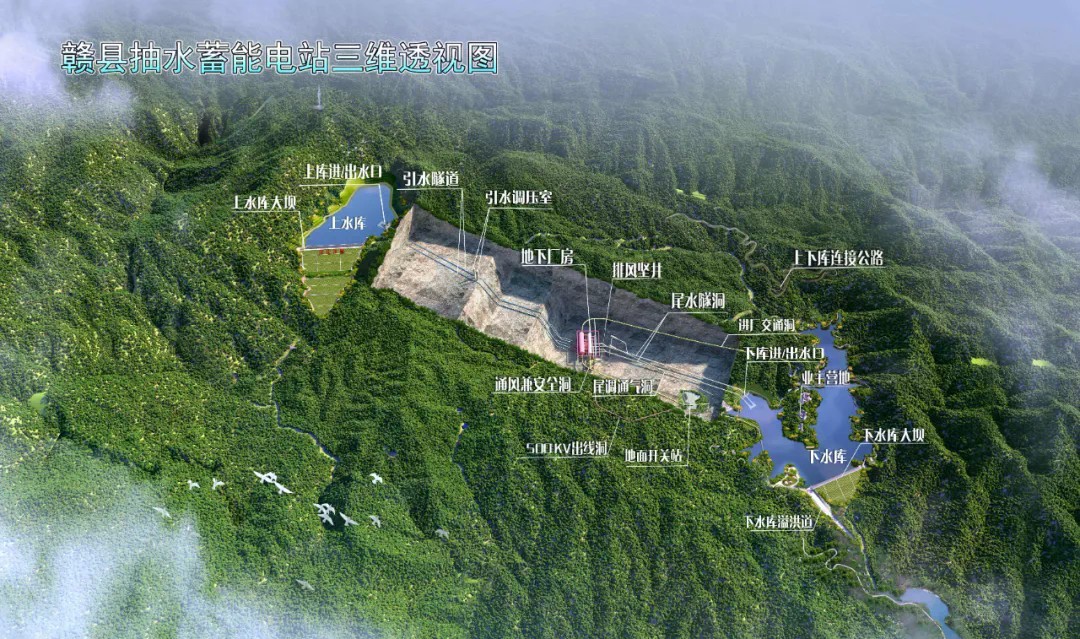

江西赣县抽水蓄能电站上水库大坝为沥青混凝土心墙堆石坝,坝轴线处最大坝高131.2m,坝高在国内同类型大坝中排名第四、抽蓄电站同类项目中排名第二;下水库大坝为钢筋混凝土面板堆石坝,适配坝址强风化地质条件。

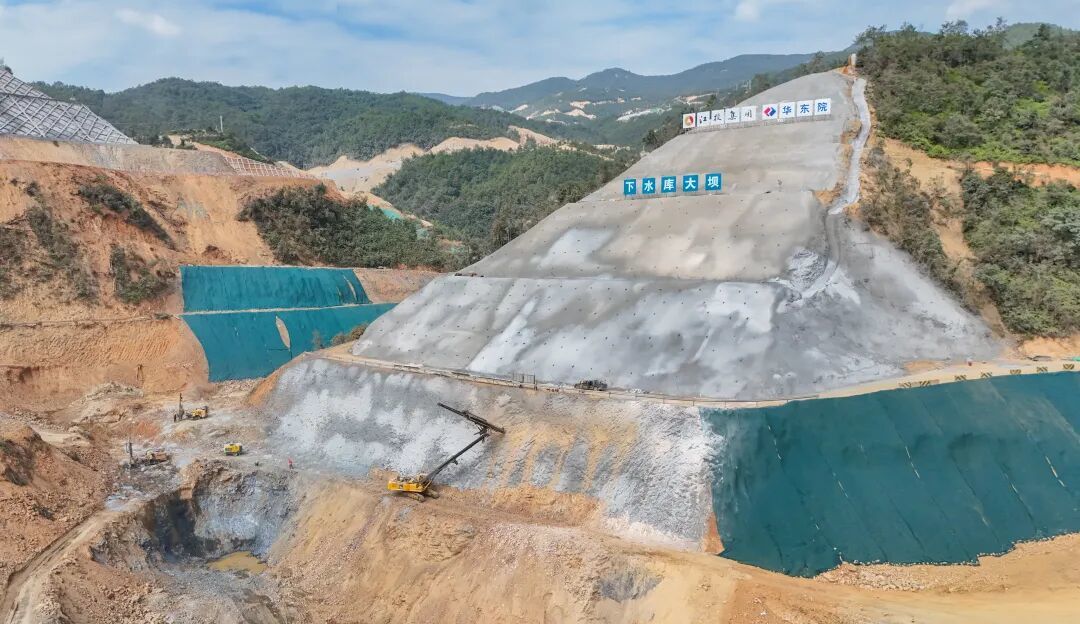

进度更快的下水库大坝计划2027年6月30日填筑到坝体顶部,2028年3月1日下水库正式开始蓄水验收。在填筑施工中,项目同步引入数字化智能碾压管控系统,对碾压设备行驶轨迹等进行实时采集和异常预警,以数智化手段保障大坝填筑质量安全。

管建龙

中国水利水电第五工程局有限公司赣县抽水蓄能电站项目总工程师

“下水库大坝填筑,是实现下水库蓄水总目标的关键,也为后续面板浇筑及机电安装创造工作面。我们将在抢抓工期的同时,严格落实水土保持、扬尘管理、原生植被保护等要求,坚持绿色文明施工。”

据悉,江西赣县抽水蓄能电站位于江西省赣州市赣县区大埠乡,是国家“十四五”重点实施项目,总投资78.55亿元,计划安装4台单机容量300MW可逆式水泵水轮发电机组,施工总工期57个月,首台机组计划2029年12月投产发电,2030年7月全面建成投产。

建成后,江西赣县抽水蓄能电站可承担江西电网调峰、填谷、储能和紧急事故备用等任务,预计每年可吸纳17.28亿千瓦时低谷电量,提供12.96亿千瓦时高峰电能,年节约标煤42.8万吨,减少二氧化碳排放106.68万吨。

赣县区第三次党代会提出

“要升级完善基础设施,

科学系统推进‘六张网’规划建设,

形成不可替代的能源大区优势。”

随着电站加快建设

项目将进一步夯实区域能源保障基础

优化革命老区电力能源结构

提升电力系统安全稳定运行水平

为赣县建设能源大区提供坚实支撑

来源:赣县宣传
