1-8月,江西省重点建设项目完成投资1684.89亿元

1-8月,江西省重点建设项目完成投资1684.89亿元

2026年1-8月份

省重点建设项目

计划执行情况

据统计,8月,省重点建设项目完成投资196.24亿元,当月进度7.4%。

1-8月,省重点建设项目完成投资1684.89亿元,占年计划63.7%。其中计划建成投产项目完成投资404.6亿元,占该计划86.4%;续建项目完成投资858.93亿元,占该计划69.8%;计划新开工项目完成投资421.35亿元,占该计划44.4%。177个新开工项目已开工122项,开工率68.9%。

一、行业领域省重点建设项目进展情况

01

基础设施项目

8月,基础设施项目完成投资67.2亿元,当月进度6.2%。近期,瑞梅铁路横贯赣粤两省的牛坪隧道顺利贯通,萍乡绕城高速控制性工程上跨沪昆铁路转体桥完成转体,赣县抽水蓄能电站下水库截流成功。开工G206广昌县绕城公路改建工程项目;建成定南县通用机场项目。

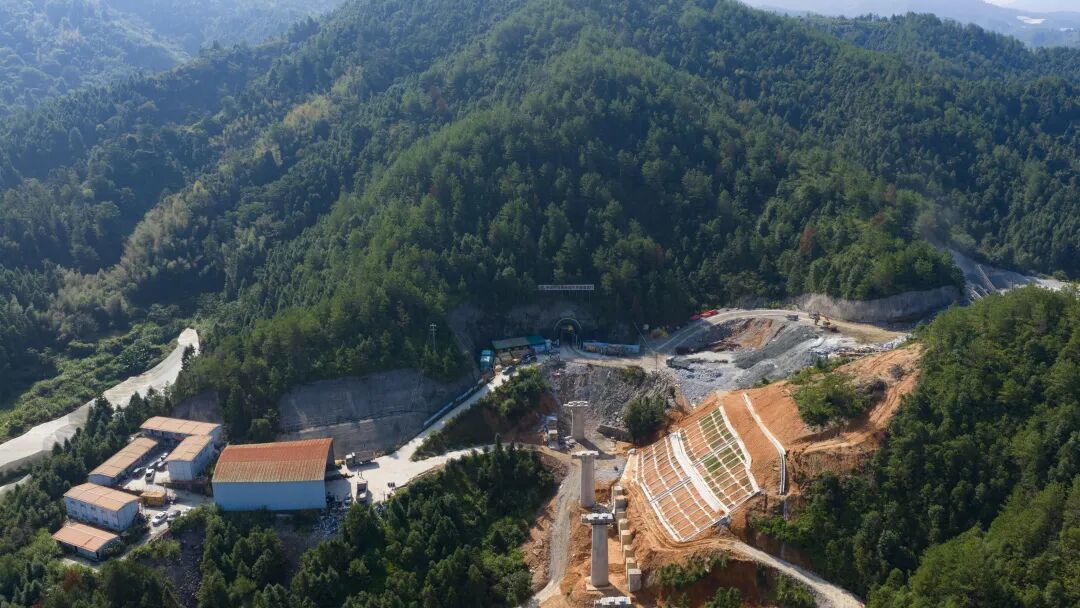

▲瑞梅铁路牛坪隧道顺利贯通

▲瑞梅铁路牛坪隧道顺利贯通

1-8月,135个基础设施项目累计完成投资570.28亿元,占年计划52.5%。分行业看,进度分别为:铁路(61.4%)、高速公路(39.7%)、普通公路(58.2%)、航空(37.8%)、水运(75.9%)、常规火电(78.3%)、风电光伏(14.5%)、抽水蓄能(70%)、电网(48.5%)、煤炭油气设施(15.7%)、水利(41%)、数据通信(63.1%)、市政道路桥梁(67.1%)、城市地下管网(78%)、其他基础设施(95%)。

02

产业发展项目

8月,产业发展项目完成投资117.27亿元,当月进度8.3%。开工分宜县现代仓储物流中心、新建区石岗生态湖羊科技产业园二期项目;建成中材锂膜年产10亿平方米锂电池专用湿法隔膜生产线、中源电子安远显示模组生产、安驰新能源高比能高安全可回收电池一体化创新转化基地等项目。

1-8月,280个产业项目累计完成投资1014.84亿元,占年计划72%。分行业看,进度分别为:电子信息(74.4%)、有色金属(61.6%)、装备制造(79.2%)、锂电光伏新能源(82%)、石化化工(68.5%)、建材(79.5%)、钢铁(87.8%)、航空制造(74.3%)、食品(74.3%)、纺织服装(72.7%)、医药(65.9%)、现代家具(80.5%)、文化旅游(82.2%)、商贸物流(51.5%)、其他服务业(80.8%)、现代农业(57.6%)、其他产业(68.1%)。

03

社会民生项目

8月,社会民生项目完成投资3.14亿元,当月进度5.7%。开工建设井冈山大学附属医院南院区内科大楼、江西省女子监狱迁建配套工程、豫章监狱迁建配套工程。

1-8月,32个社会民生项目累计完成投资30.57亿元,占年计划55.6%。分领域看,进度分别为:教育设施(57.3%)、医疗卫生设施(53.9%)、其他社会民生设施(57.6%)。

04

生态环保项目

8月,生态环保项目完成投资8.62亿元,当月进度9%。开工丰城市建筑垃圾资源化再利用建设项目。

1-8月,39个生态环保项目累计完成投资69.2亿元,占年计划72.6%。分类别看,进度分别为:节能减排和循环经济设施(77.3%)、污水垃圾处理设施(71.4%)、其他生态环保设施(63.5%)。

二、省直、央企和各设区市省重点建设项目进展情况

8月,省直、央企进度分别为:省直(5.5%)、央企(6.2%);设区市进度较快的有景德镇市、萍乡市、抚州市。

1-8月,省直、央企进度分别为:省直(46.4%)、央企(44.5%);10个设区市超过全省平均水平,其中,前三位分别为萍乡市、南昌市、景德镇市。

来源:江西发改
