省重点建设项目
计划执行情况
2026年1-5月份
据统计,5月,省重点建设项目完成投资215.17亿元,当月进度8.1%。
1-5月,省重点建设项目完成投资1069.99亿元,占年计划40.4%。其中计划建成投产项目完成投资282.63亿元,占该计划60.4%;续建项目完成投资550.64亿元,占该计划44.8%;计划新开工项目完成投资236.72亿元,占该计划25%。177个新开工项目已开工103项,开工率58.2%。
Part 01
行业领域省重点建设项目进展情况
01
基础设施项目
5月,基础设施项目完成投资73.5亿元,当月进度6.8%。5月27日,长赣高铁赣江铁路特大桥主墩桩基浇筑完成;5月29日,昌九高铁全线铺轨贯通;6月5日,弋阳至南丰高速公路新建工程信江特大桥主墩桩基全部完工。新开工闽赣背靠背联网500千伏配套加强工程(江西侧)、芦溪县工业园基础设施建设项目。

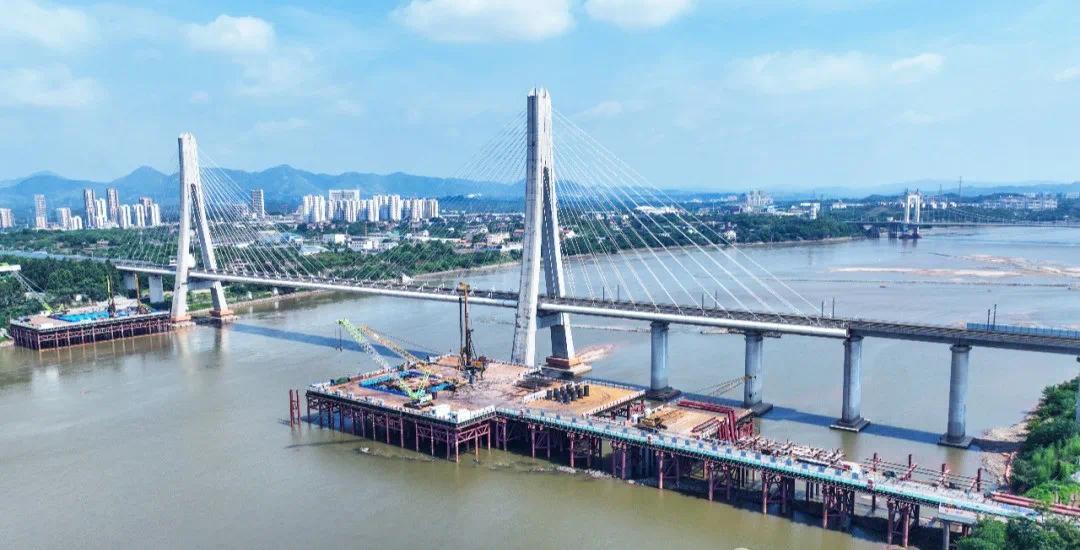

▲长赣高铁赣江铁路特大桥
1-5月,135个基础设施项目累计完成投资353.67亿元,占年计划32.6%。分行业看,进度分别为:铁路(36.8%)、高速公路(23.1%)、普通公路(37.3%)、航空(28.2%)、水运(37.3%)、常规火电(49.5%)、风电光伏(8.1%)、抽水蓄能(46.8%)、电网(23.6%)、煤炭油气设施(11.6%)、水利(30.4%)、数据通信(41%)、市政道路桥梁(43.6%)、城市地下管网(51%)、其他基础设施(64.8%)。
02
产业发展项目
5月,产业发展项目完成投资131.49亿元,当月进度9.3%。新开工九州陶瓷黎川县日用陶瓷生产二期项目;建成广运行物流江西股份有限公司高安智慧物流仓储、东莞市帝鳗电子科技有限公司年产1.2亿电源产品、江西金昱丰电子科技有限公司年产100KK高精密电路基板封装等项目。
1-5月,280个产业项目累计完成投资654.27亿元,占年计划46.4%。分行业看,进度分别为:电子信息(46.5%)、有色金属(39.9%)、装备制造(50.2%)、锂电光伏新能源(57.5%)、石化化工(45.7%)、建材(56.6%)、钢铁(53.3%)、航空制造(44.2%)、食品(47.4%)、纺织服装(44.8%)、医药(44.7%)、现代家具(61.3%)、文化旅游(49.4%)、商贸物流(34.5%)、其他服务业(54.1%)、现代农业(28.4%)、其他产业(40.6%)。
03
社会民生项目
5月,社会民生项目完成投资3.65亿元,当月进度6.6%。
1-5月,32个社会民生项目累计完成投资19.1亿元,占年计划34.8%。分领域看,进度分别为:教育设施(18%)、医疗卫生设施(40.1%)、其他社会民生设施(32.9%)。
04
生态环保项目
5月,生态环保项目完成投资6.53亿元,当月进度6.9%。新开工芦溪县生活污水处理提质增效、上饶市广丰区中心城区雨污管网支管综合改造提升、江西峻力新能源科技有限公司废钢铁回收拆解加工及报废机动车回收拆解生产线等项目。
1-5月,39个生态环保项目累计完成投资42.94亿元,占年计划45.1%。分类别看,进度分别为:节能减排和循环经济设施(48.7%)、污水垃圾处理设施(43.5%)、其他生态环保设施(39%)。
Part 02
省直、央企和各设区市省重点建设项目进展情况
5月,省直、央企进度分别为:省直(6.5%)、央企(6.8%);设区市进度较快的有九江市、赣州市、萍乡市。
1-5月,省直、央企进度分别为:省直(27.6%)、央企(24.9%);10个设区市超过全省平均水平,其中,前三位分别为景德镇市、赣州市、南昌市。
来源:江西发改
