1-4月,江西省重点建设项目完成投资854.82亿元

1-4月,江西省重点建设项目完成投资854.82亿元

省重点建设项目

计划执行情况

2026年1-4月份

据统计,4月,省重点建设项目完成投资218.21亿元,当月进度8.2%。

1-4月,省重点建设项目完成投资854.82亿元,占年计划32.3%。其中计划建成投产项目完成投资242.32亿元,占该计划51.7%;续建项目完成投资438.78亿元,占该计划35.7%;计划新开工项目完成投资173.71亿元,占该计划18.3%。177个新开工项目已开工97项,开工率54.8%。

Part 01

行业领域省重点建设项目进展情况

01

基础设施项目

4月,基础设施项目完成投资70.75亿元,当月进度6.5%。4月7日,九江红光港区铁路专用线莫家岭隧道顺利贯通,4月24日,通城(赣鄂界)至铜鼓高速公路南楼岭隧道双洞顺利贯通。提前建成南昌市新建区新建经开区排水管网综合提升改造、G105龙南里仁至临塘段公路改建、上饶市广丰区军潭扩容引水改造等项目;新开工G220东深线瑞昌桂林桥至范镇段公路改建工程。

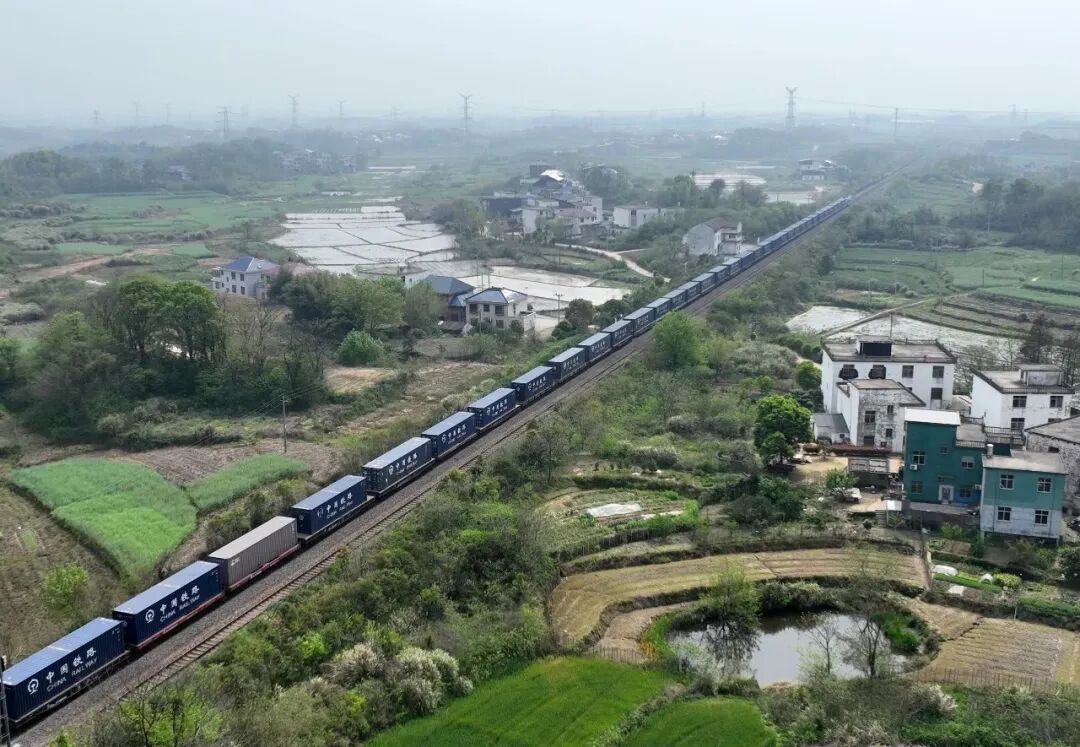

▲九江红光港区铁路专用线工程

▲九江红光港区铁路专用线工程

1-4月,135个基础设施项目累计完成投资280.17亿元,占年计划25.8%。分行业看,进度分别为:铁路(30.1%)、高速公路(17%)、普通公路(30.3%)、航空(18.7%)、水运(28.4%)、常规火电(40.1%)、风电光伏(7.3%)、抽水蓄能(37.6%)、电网(16.1%)、煤炭油气设施(11.5%)、水利(26.1%)、数据通信(29.5%)、市政道路桥梁(35.2%)、城市地下管网(44.1%)、其他基础设施(52.4%)。

02

产业发展项目

4月,产业发展项目完成投资134.87亿元,当月进度9.6%。建成庐山市循环经济产品制造、萍乡市循环经济产业园一期、江西润邦新型建材有限公司年产110万吨纳米级非金属新材料等项目;开工赛得利年产24万吨高档生活纸、九江市京富星科技有限公司零配件制造等项目。

1-4月,280个产业发展项目累计完成投资522.79亿元,占年计划37.1%。分行业看,进度分别为:电子信息(36.2%)、有色金属(32.7%)、装备制造(40.8%)、锂电光伏新能源(45.2%)、石化化工(39.3%)、建材(48.4%)、钢铁(43.3%)、航空制造(33.4%)、食品(39.8%)、纺织服装(36.9%)、医药(34.3%)、现代家具(52.3%)、文化旅游(38.7%)、商贸物流(29%)、其他服务业(44.3%)、现代农业(19.7%)、其他产业(29.2%)。

03

社会民生项目

4月,社会民生项目完成投资4.02亿元,当月进度7.3%。

1-4月,32个社会民生项目累计完成投资15.46亿元,占年计划28.1%。分领域看,进度分别为:教育设施(16.1%)、医疗卫生设施(32.1%)、其他社会民生设施(26.6%)。

04

生态环保项目

4月,生态环保项目完成投资8.56亿元,当月进度9%。开工德兴市亚行贷款长江经济带江西生态文明与循环经济项目。

1-4月,39个生态环保项目累计完成投资36.41亿元,占年计划38.2%。分类别看,进度分别为:节能减排和循环经济设施(41.6%)、污水垃圾处理设施(36.4%)、其他生态环保设施(33.1%)。

Part 02

省直、央企和各设区市省重点建设项目进展情况

4月,省直、央企进度分别为:省直(5.7%)、央企(4.2%);设区市进度较快的有萍乡市、景德镇市、南昌市。

1-4月,省直、央企进度分别为:省直(21.2%)、央企(18.2%);10个设区市超过全省平均水平,其中,前三位分别为景德镇市、南昌市、上饶市。
