预计明年6月投产 闽赣背靠背联网罗霄换流站工程建设正酣
江西
江西 > 产经 > 正文

预计明年6月投产 闽赣背靠背联网罗霄换流站工程建设正酣

连日来,闽赣背靠背联网工程罗霄换流站项目抢抓施工窗口期,稳步推进土建基础施工,施工现场一片繁忙景象,持续刷新建设进度。

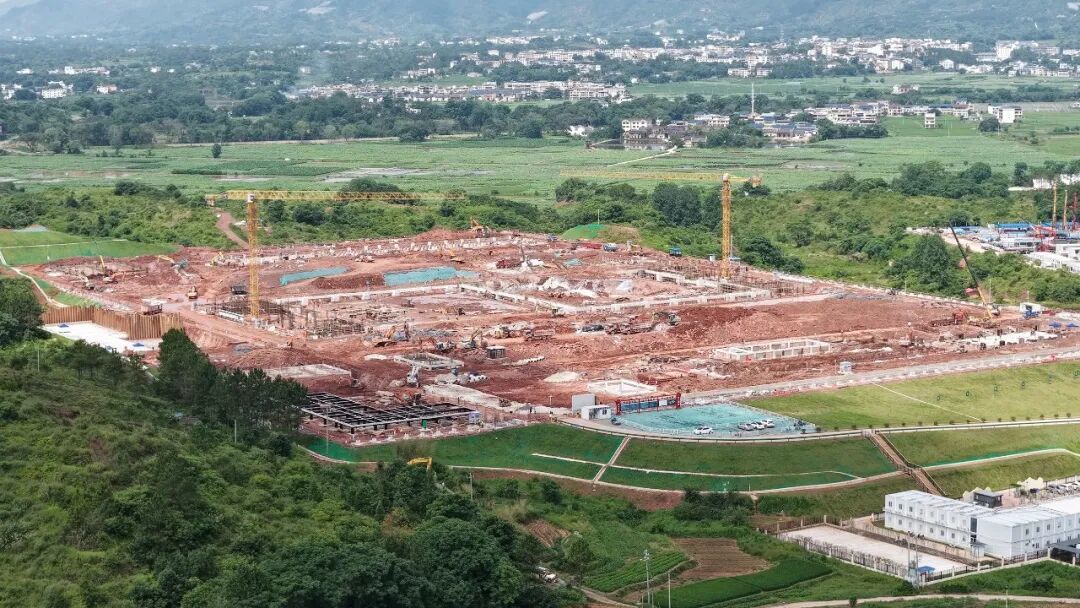

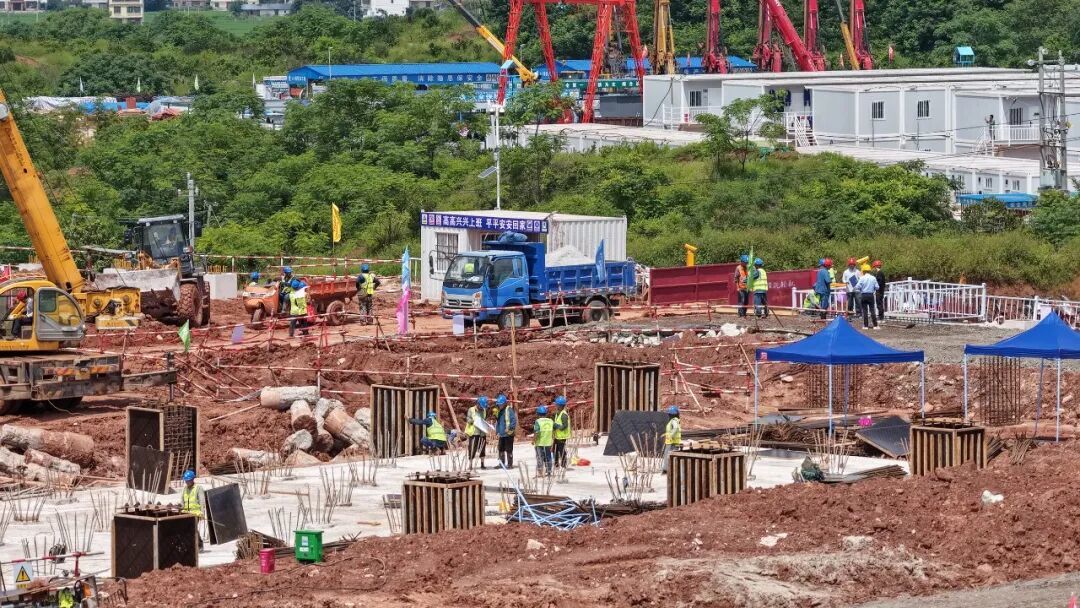

6月17日,记者走进位于武阳镇的闽赣背靠背联网罗霄换流站工程施工现场。场地布局规整,大型机械轮番作业。地面作业区内,数百名建设者各司其职,钢筋绑扎、混凝土浇筑、钢板铺设有序展开。

据闽赣背靠背联网罗霄换流站土建A包工程项目经理王博阳介绍,现阶段项目整体土建基础施工已完成30%,其中阀厅、主辅控楼、交流区等核心区域基础工程进度达60%。施工现场日均投入作业人员近500名,调配挖掘机、渣土运输车、吊车等各类施工机械36台,多作业面平行施工、高效推进,各项工序衔接顺畅。节点规划上,今年7月将启动主辅控楼、阀厅主体结构及钢结构施工,9月、12月先后完成交流区、直流区土建转电气施工移交,预计2027年6月正式投产。


作为国家“十四五”电力规划重点工程,闽赣背靠背联网工程总投资41.38亿元,是打通闽赣两省电网互联的关键枢纽。项目新建罗霄换流站,扩建两座500千伏变电站,配套建设约170公里高压输电线路,设计送电容量300万千瓦。工程依托两省电源、用电特性互补优势,投运后将提升江西、福建两省电力灵活互济、余缺互补和紧急事故支援能力。(融媒体记者杨琦 见习记者邓诗怡 通讯员胡成)
