信丰电厂二期建设提速(图)
江西
江西 > 产经 > 正文

信丰电厂二期建设提速(图)

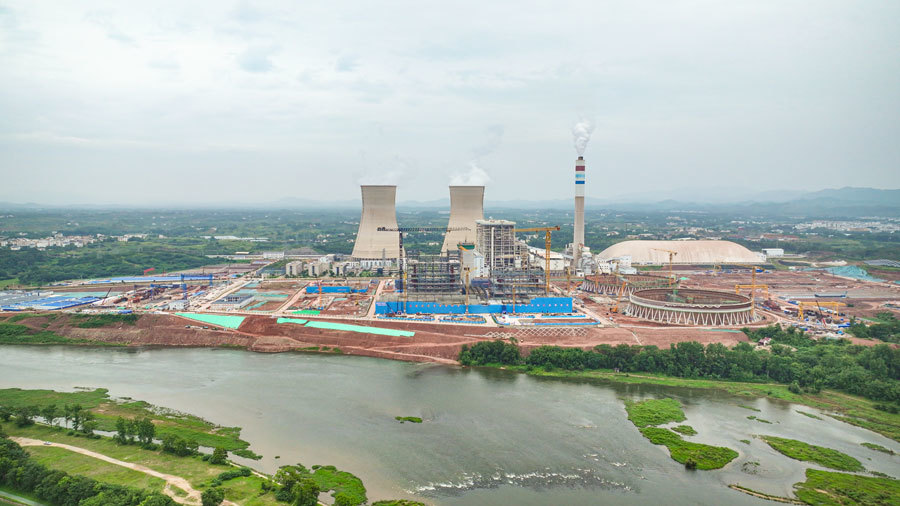

日前,位于信丰电厂二期项目建设现场,塔吊林立,机械轰鸣,1600余名建设者分工有序、紧锣密鼓施工,不断刷新进度条。截至目前,项目主厂房地下设施施工完成,主体上部结构还在施工中;1号、2号锅炉钢架正在吊装;1号、2号冷却塔池壁及人字柱已完成;电除尘基础施工已完成;烟囱外筒壁已浇筑60米。林玉龙 王雅南 摄

来源:赣南日报
